統合新病院整備工事を令和5年(2023年)5月より着手しています。そこで、6月より毎月、工事の進捗状況を定点写真でお知らせします。

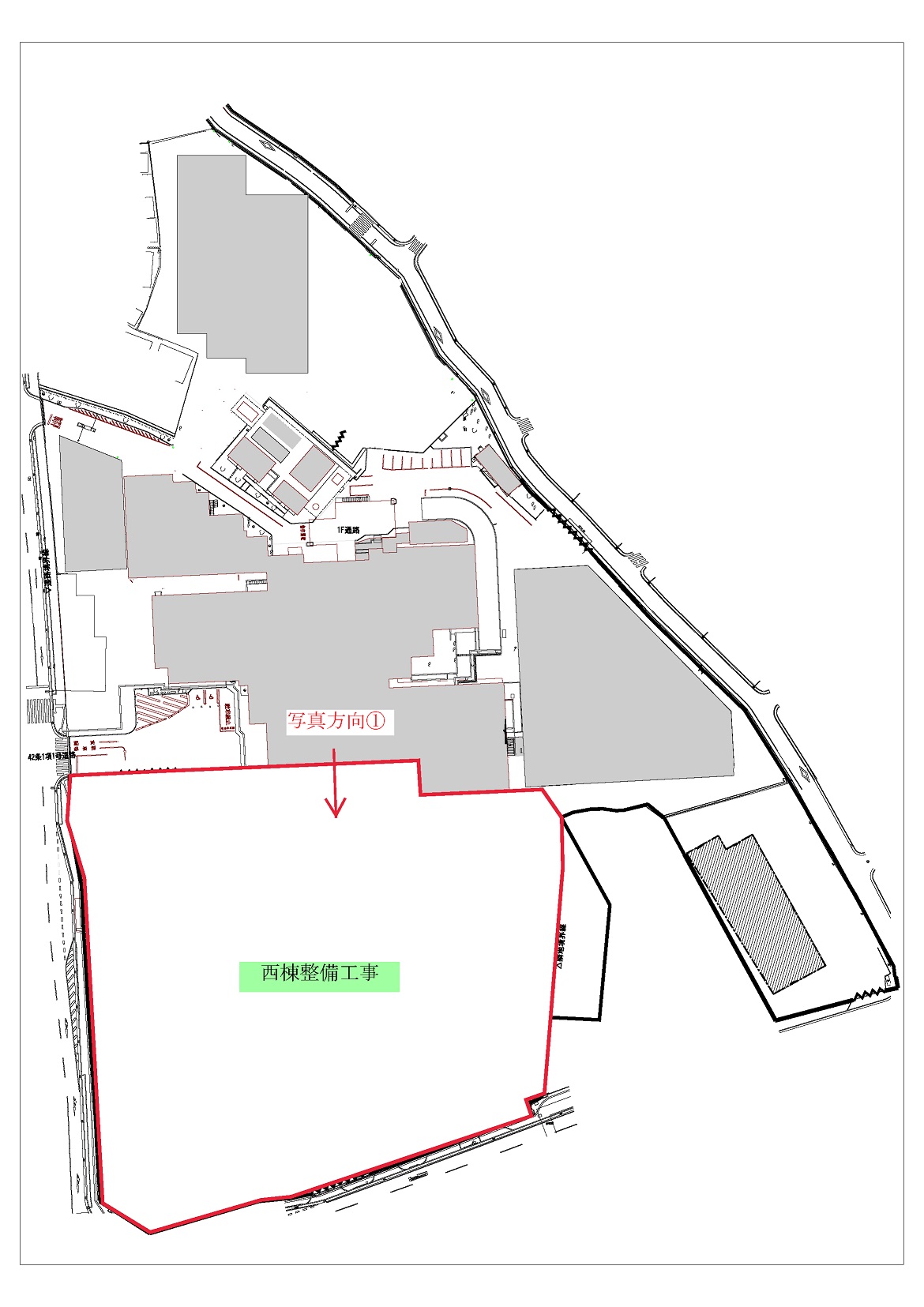

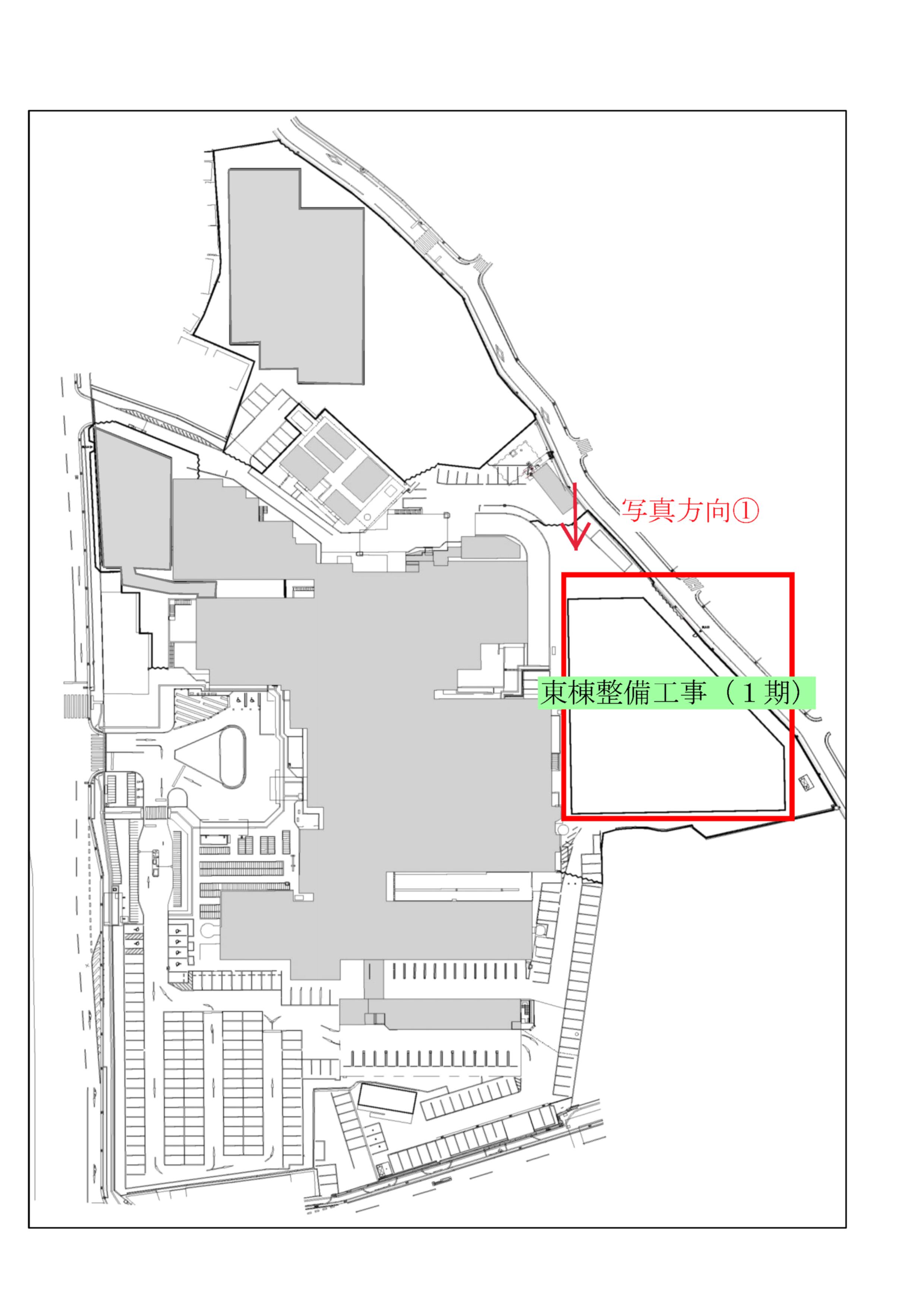

カメラ方向図

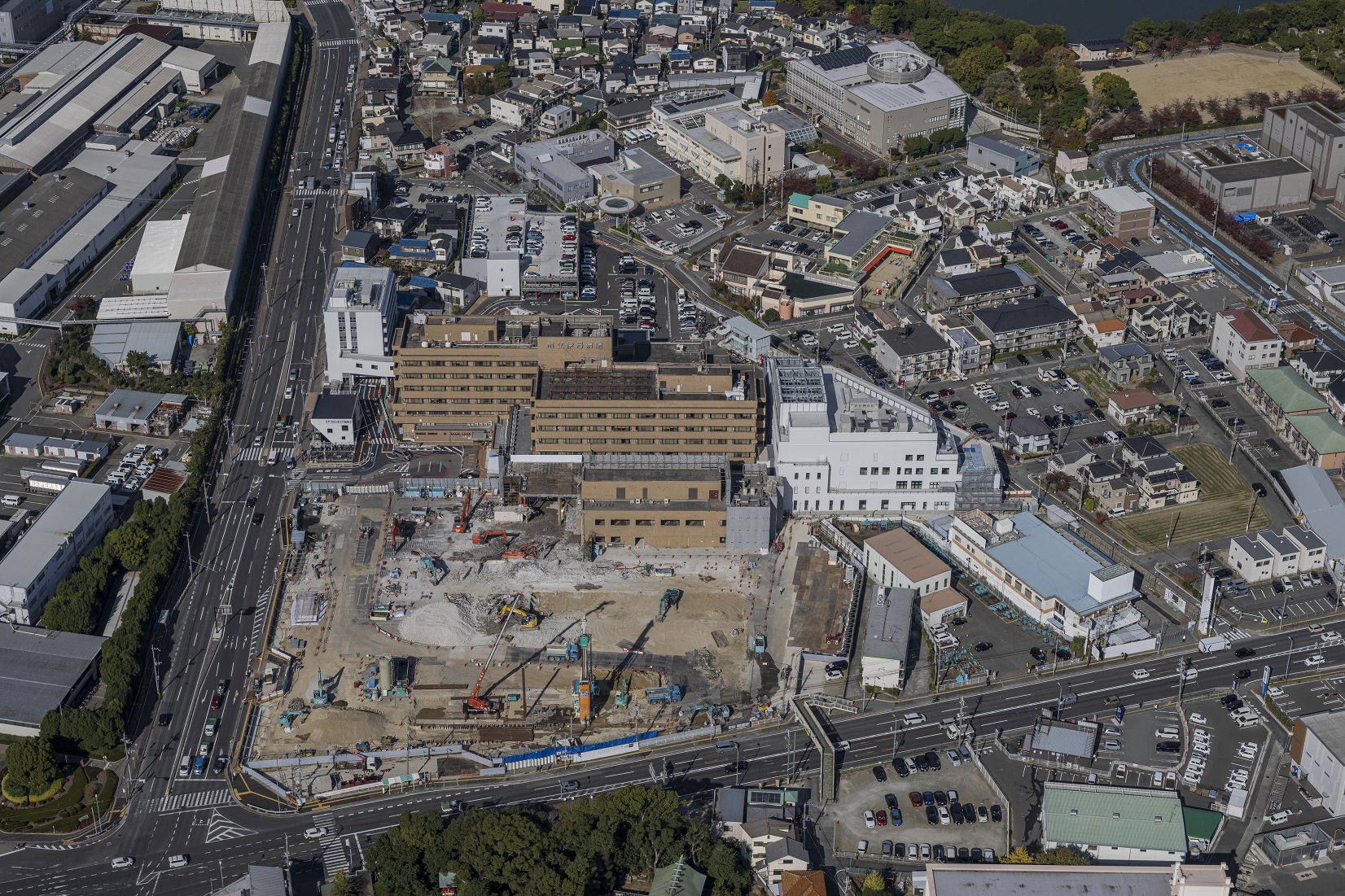

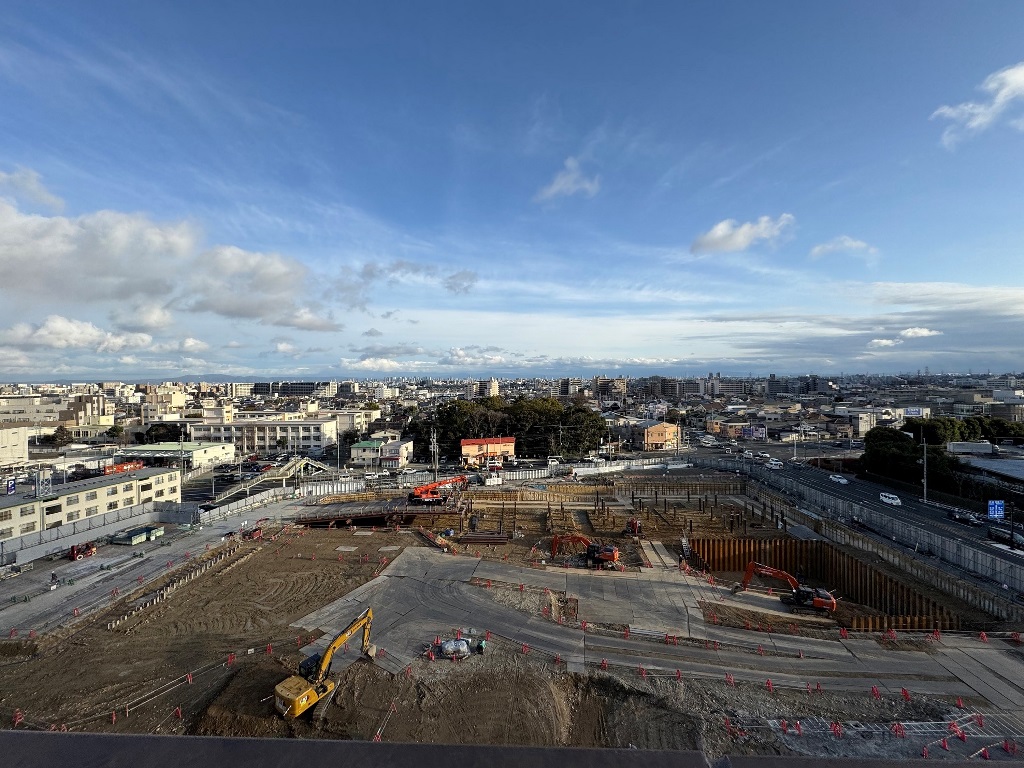

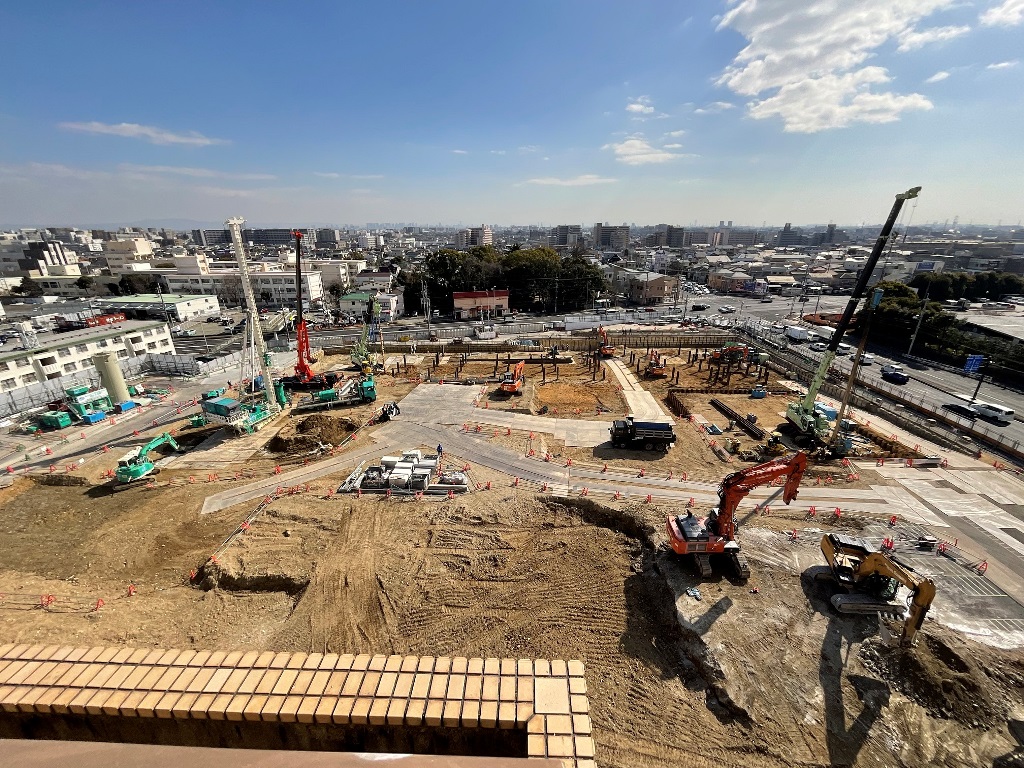

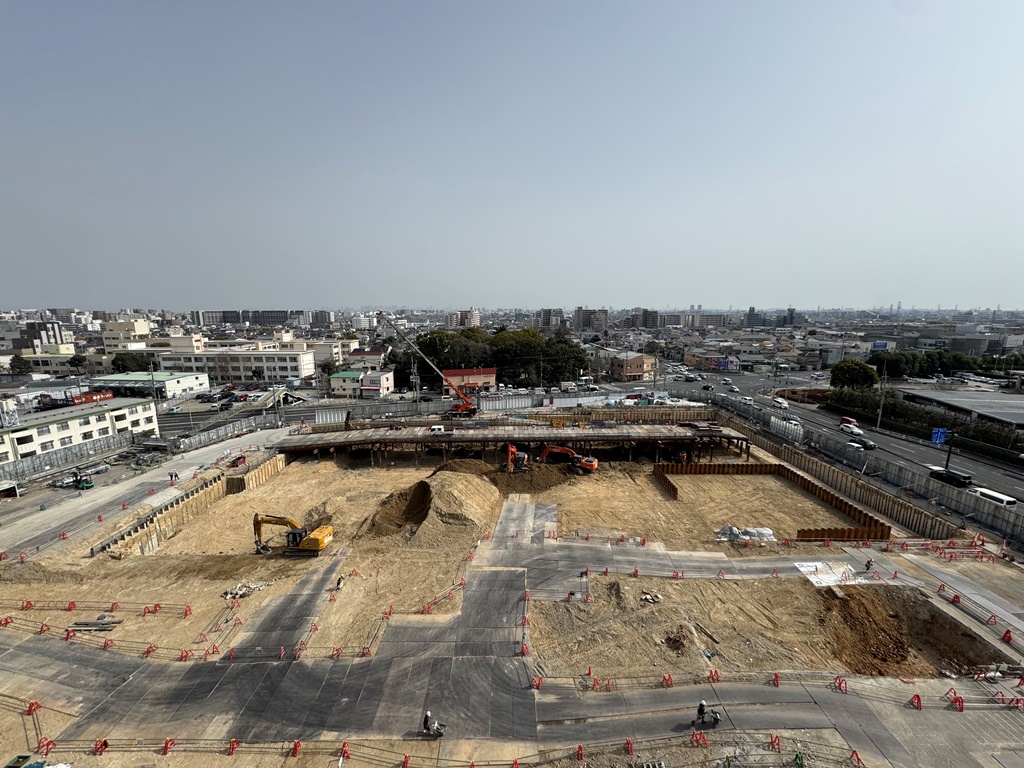

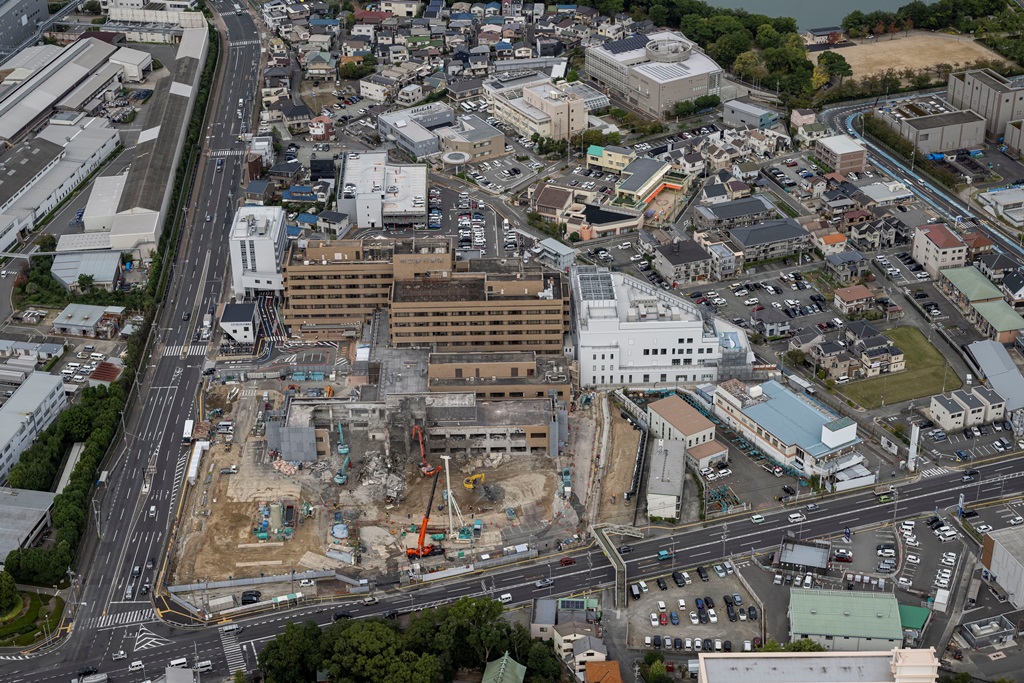

2024年10月 進捗状況

西棟整備工事は山留工事をすすめています。
医局棟の解体工事は完了、外来・検査棟の解体工事は引き続きすすめています。

写真方向① 写真方向②
写真方向① 写真方向②
航空写真
航空写真

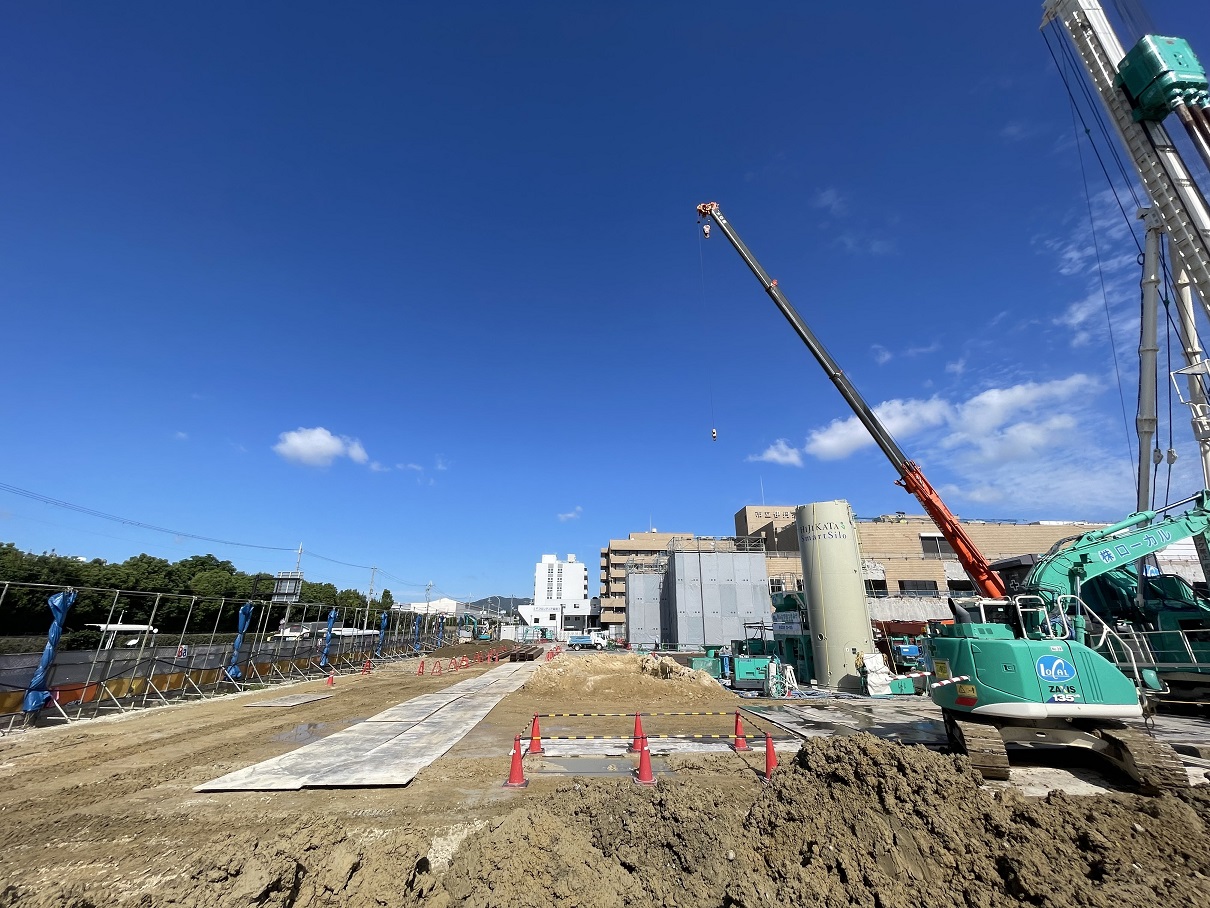

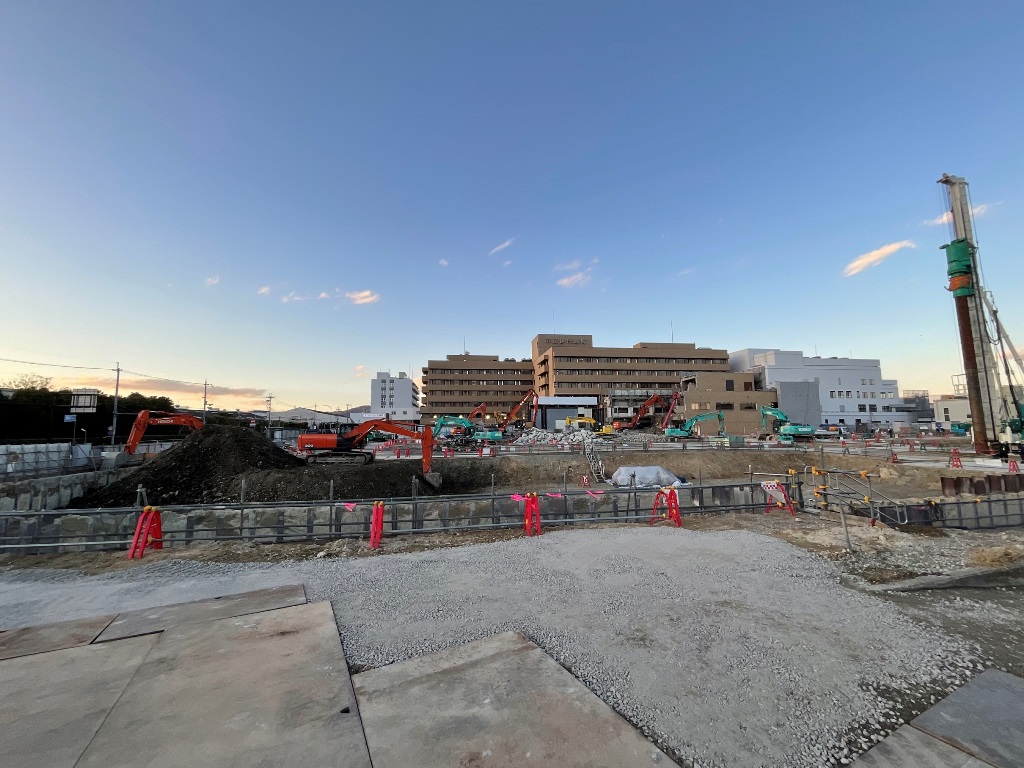

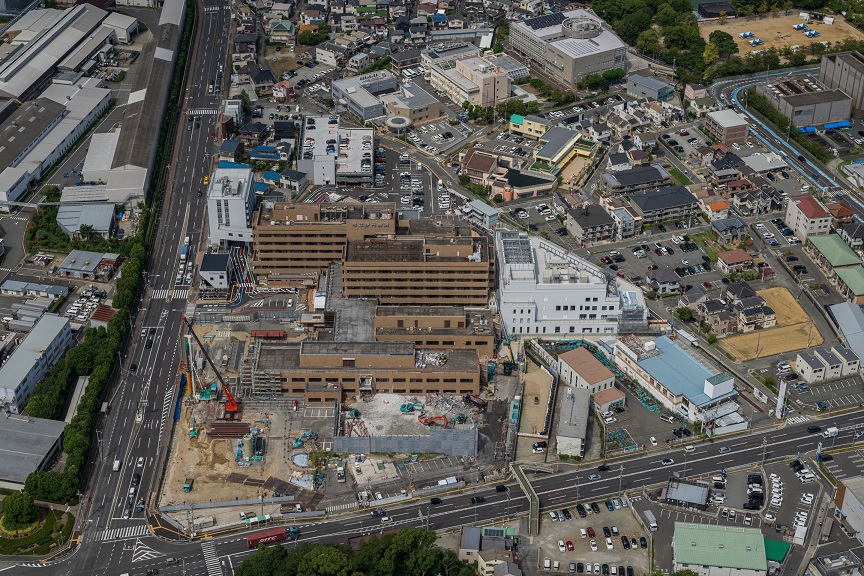

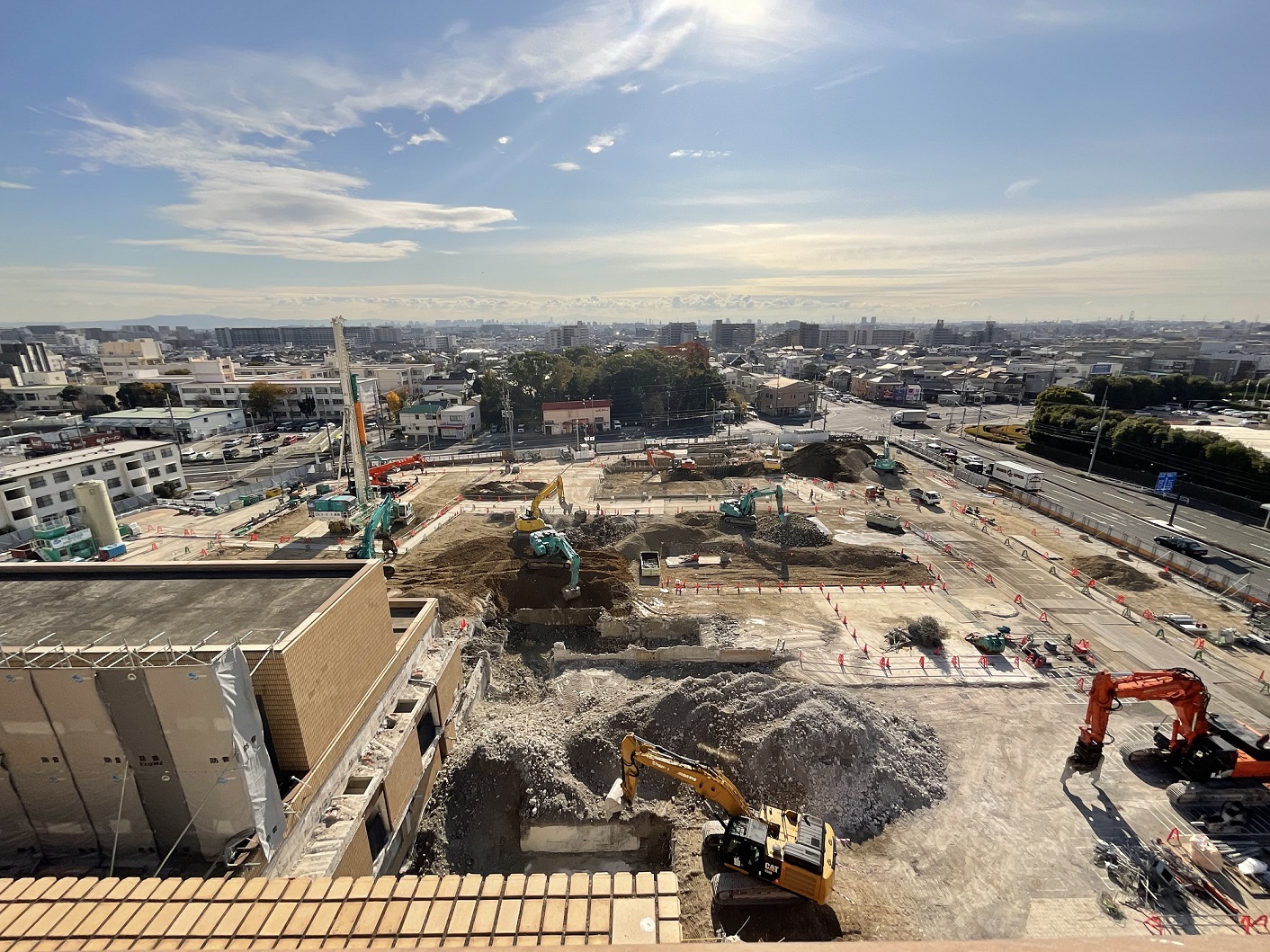

2024年9月 進捗状況

西棟整備工事は山留工事をすすめています。
外来・検査棟、医局棟は解体工事をすすめています。

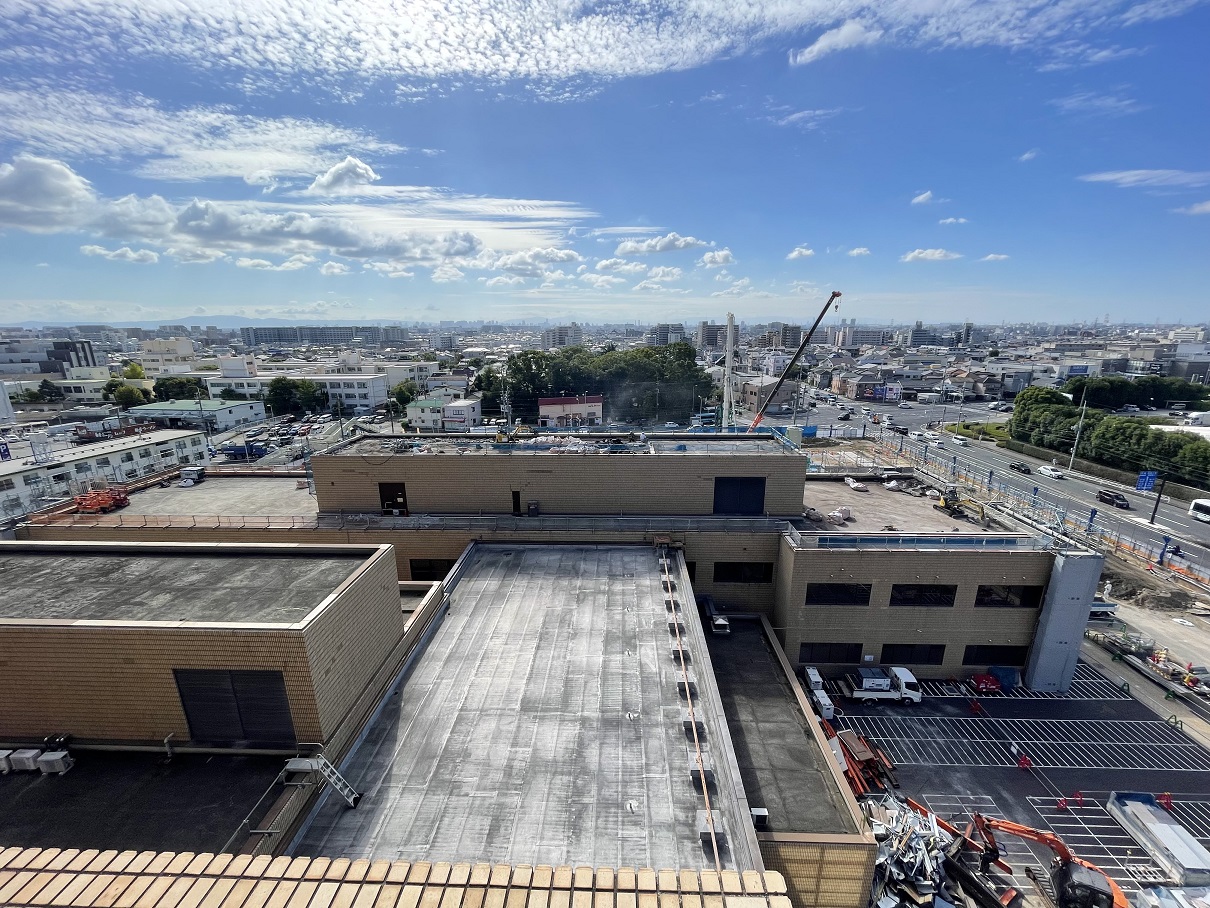

写真方向① 写真方向②
写真方向① 写真方向②
航空写真
航空写真

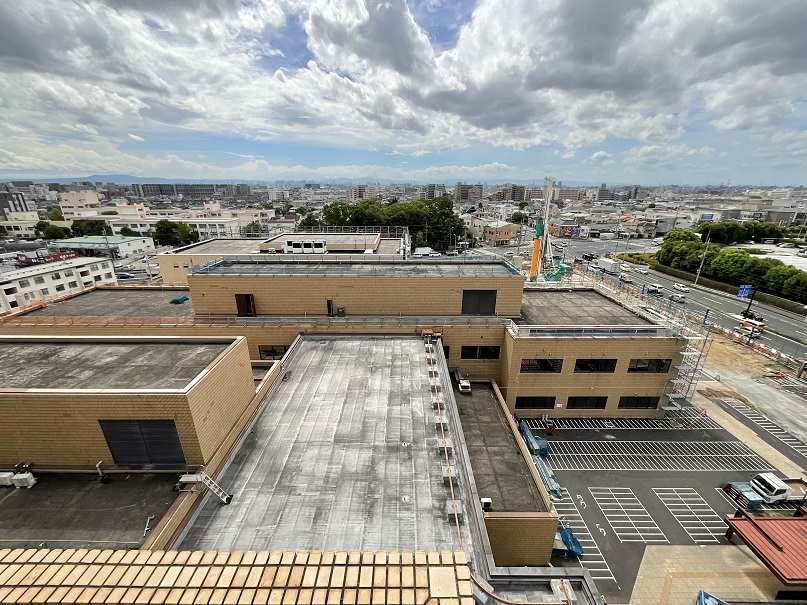

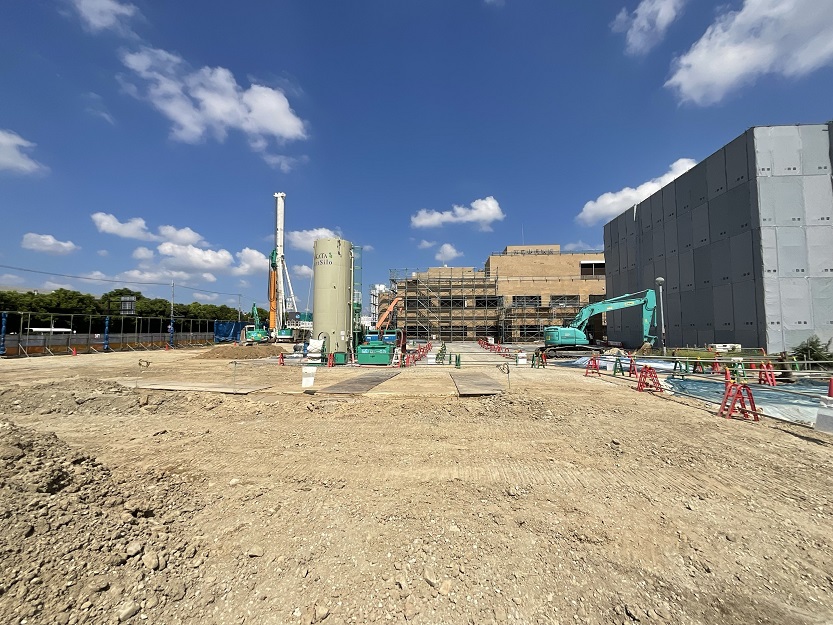

2024年8月 進捗状況

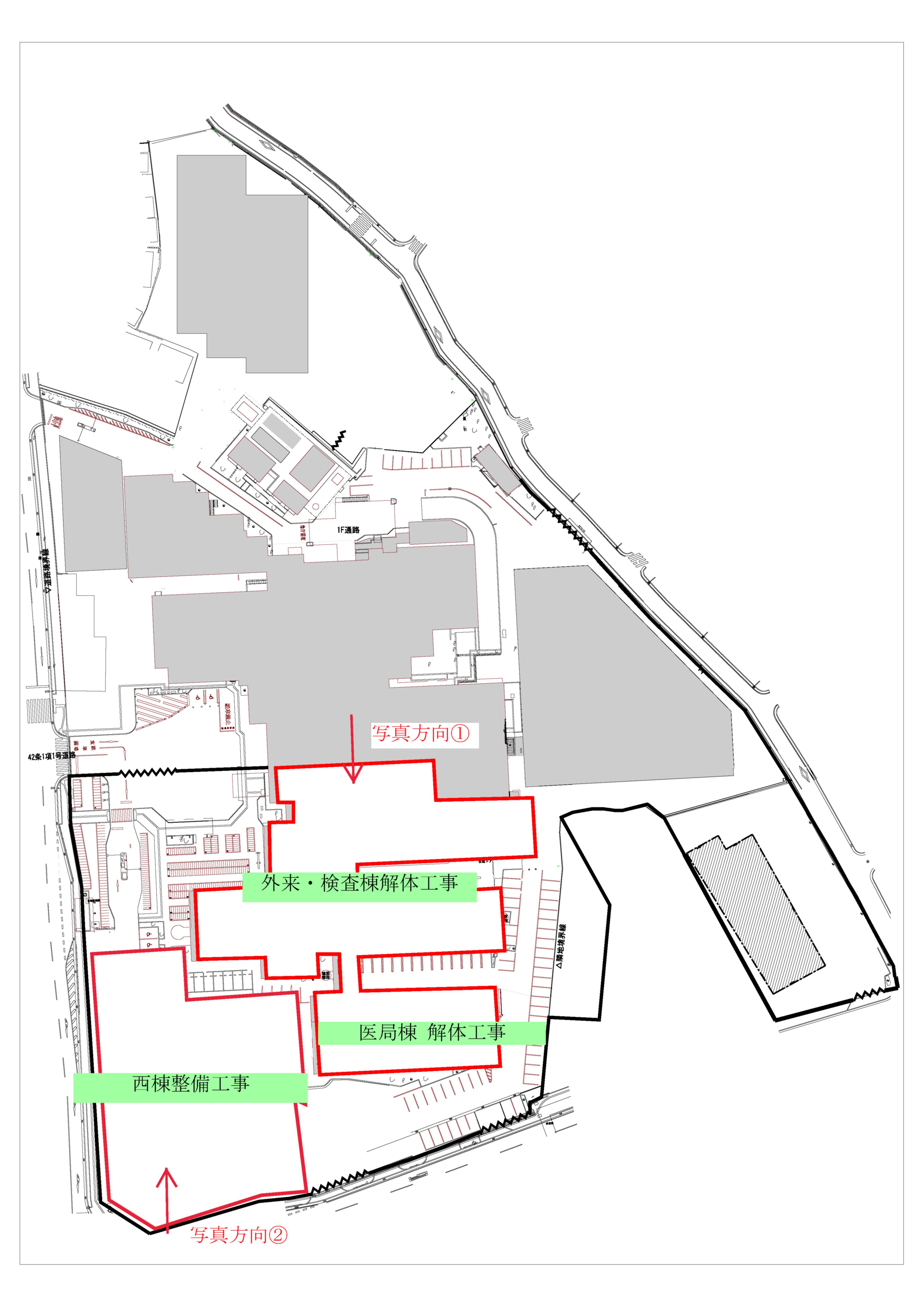

西棟整備工事及び外来・検査棟、医局棟の解体工事に着手しました。
西棟整備工事については、山留工事を実施しています。

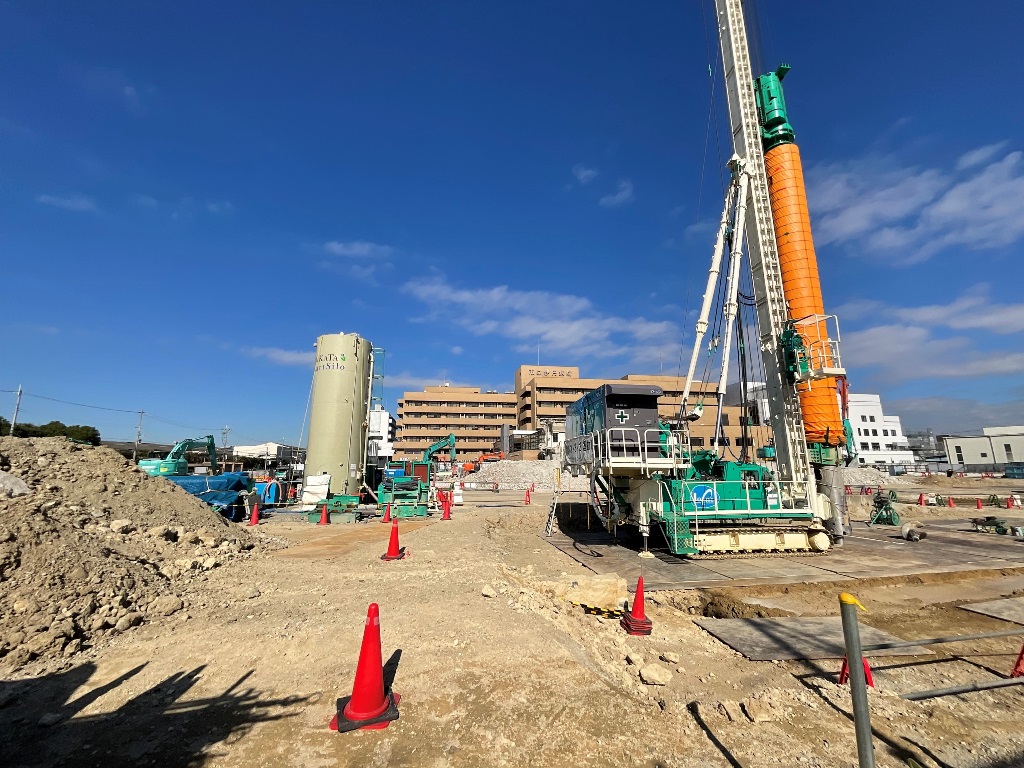

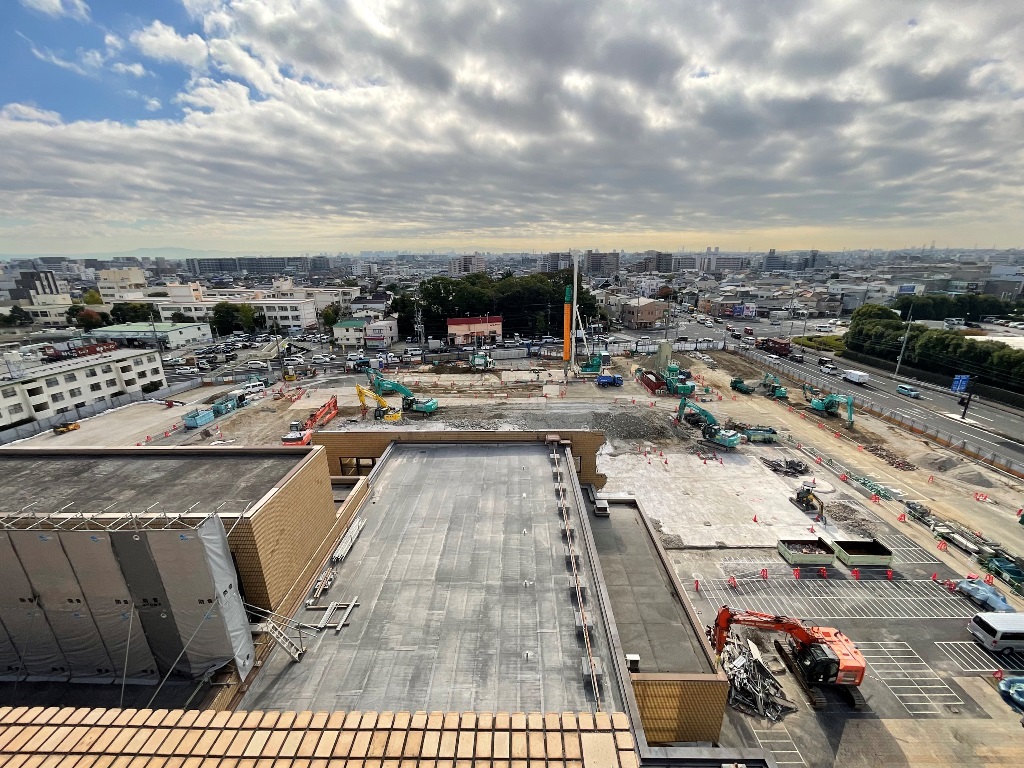

写真方向① 写真方向②
写真方向① 写真方向②

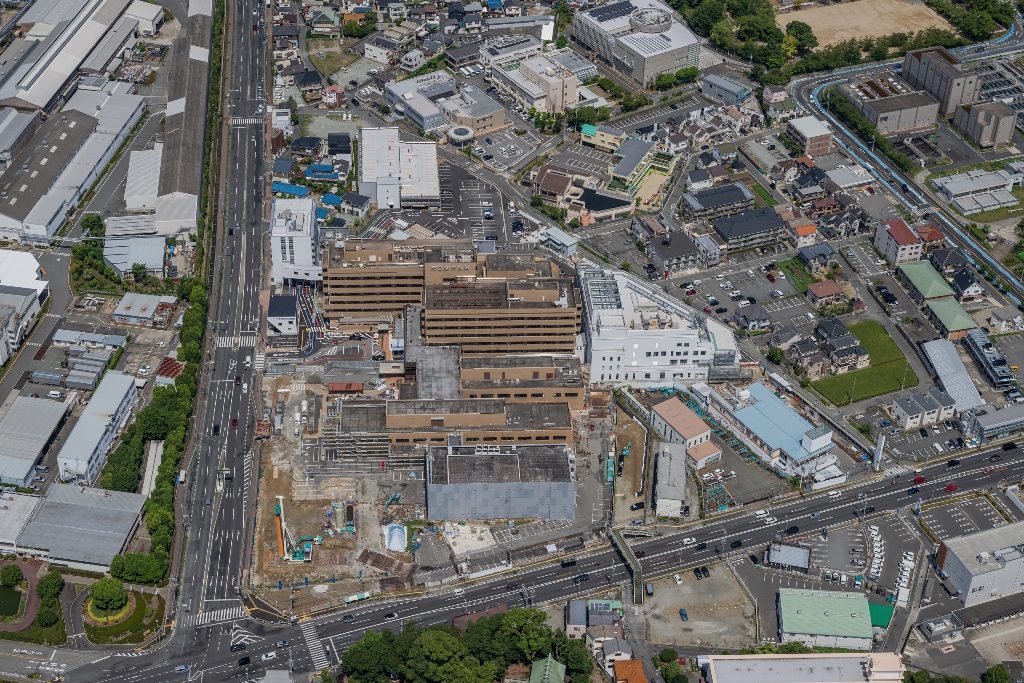

航空写真
航空写真

2024年7月の写真・カメラ方向

カメラ方向図

2024年7月 進捗状況

東棟は完成検査が完了し、8月から運用を開始します。
今後、西棟工事に着手していく為、本館棟の一部(旧外来)及び医局棟の解体工事に着手していきます。

写真方向① 航空写真
写真方向① 航空写真

2024年6月までの写真・カメラ方向

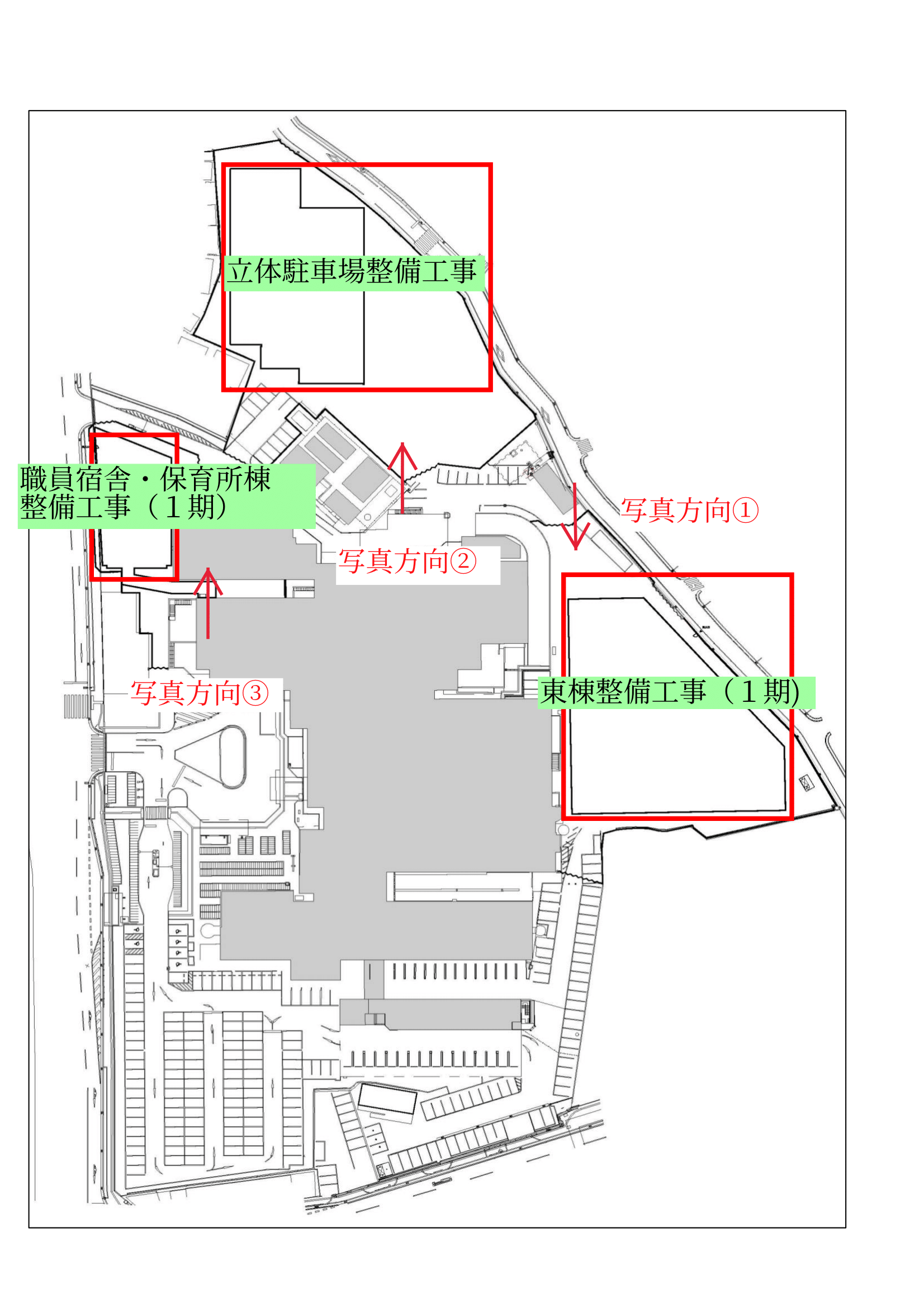

カメラ方向図2024年6月まで

2024年6月 進捗状況

東棟は内装・外装工事をすすめています。
職員宿舎・保育所棟及び立体駐車場は完成検査が完了し、7月から運用を開始しています。

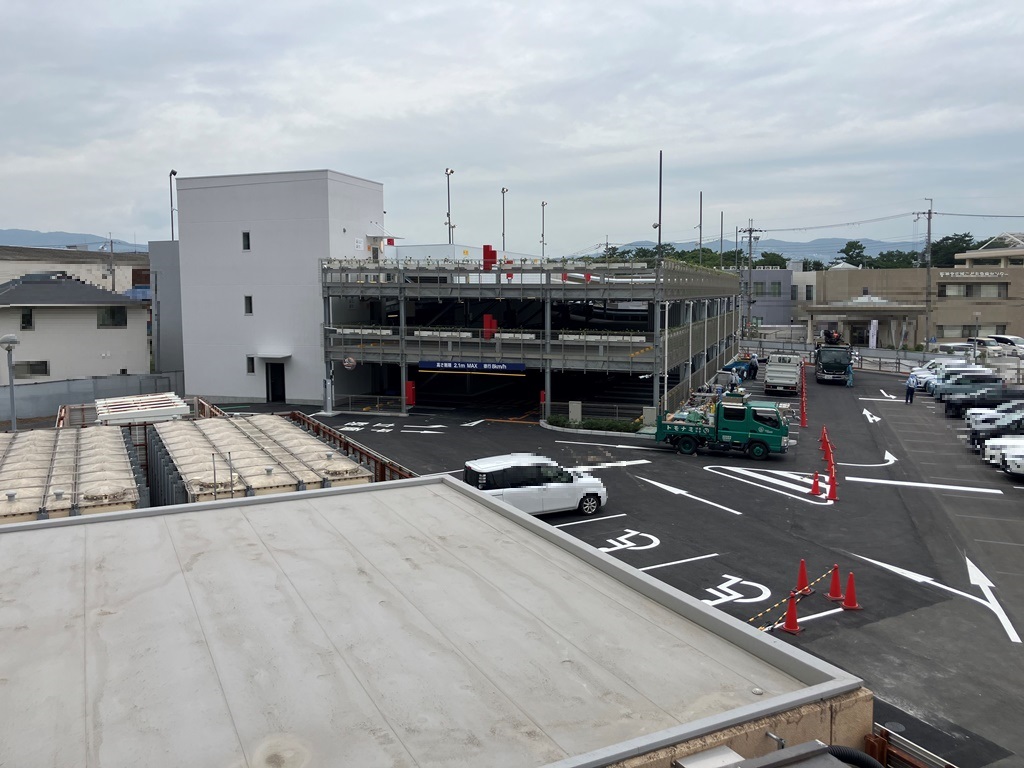

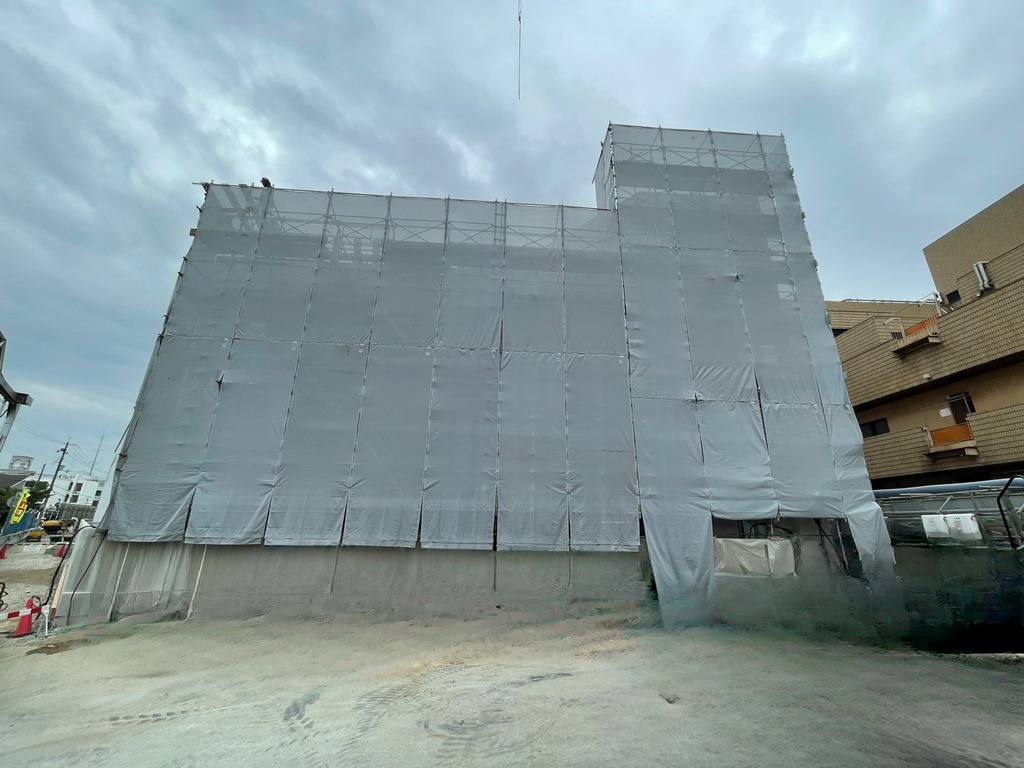

写真方向① 写真方向②
写真方向① 写真方向②

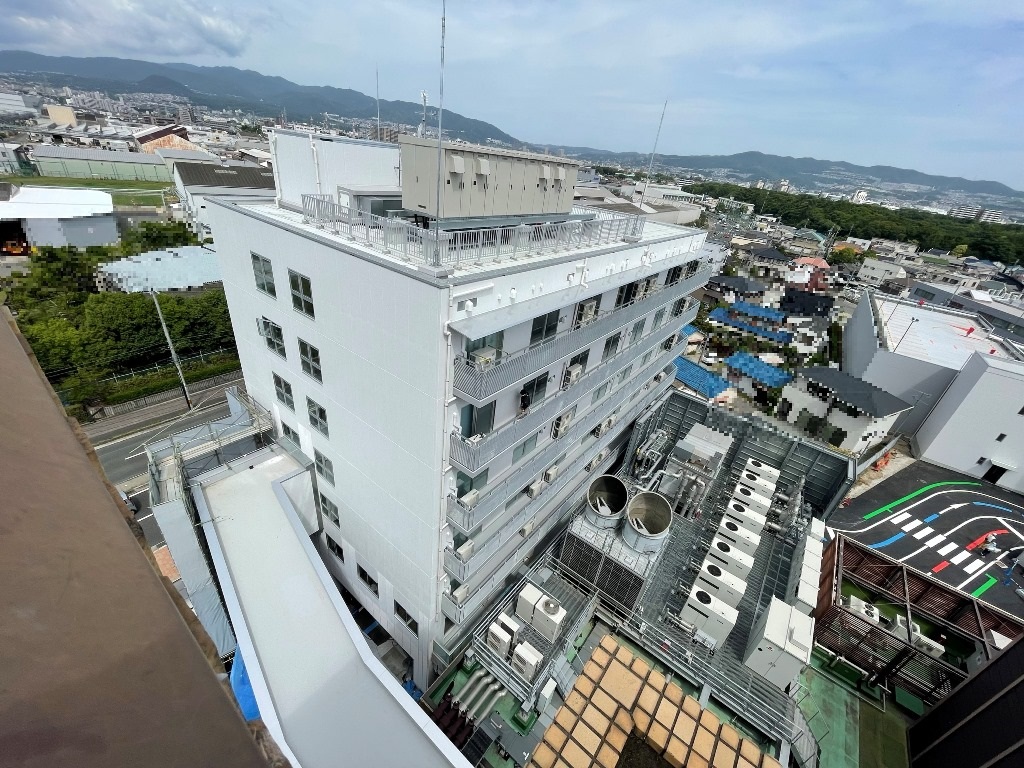

写真方向③ 航空写真
写真方向③ 航空写真

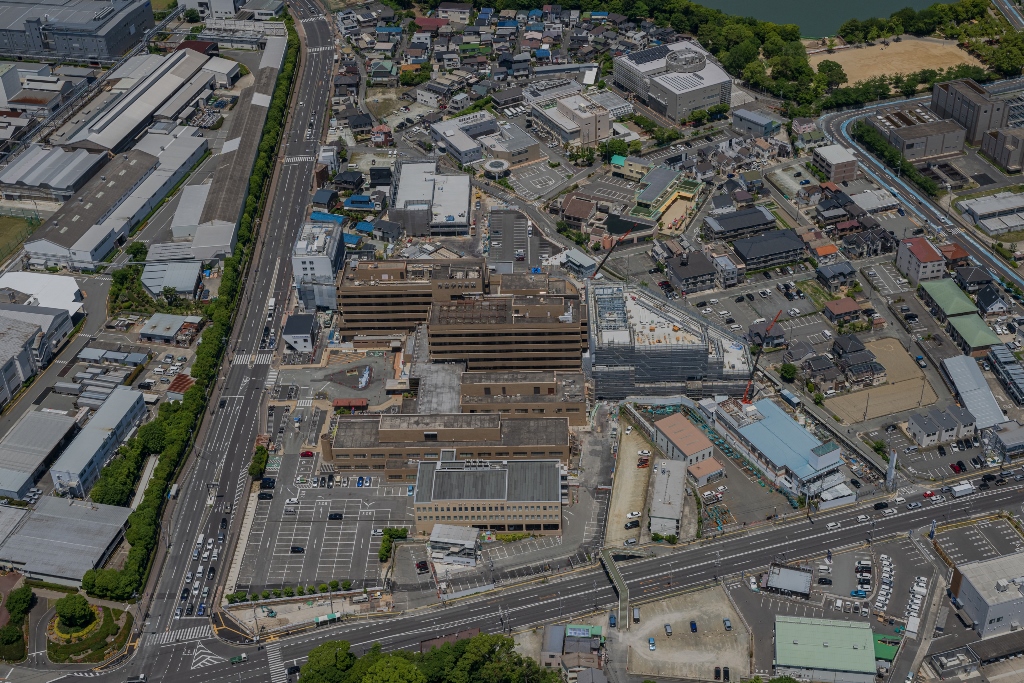

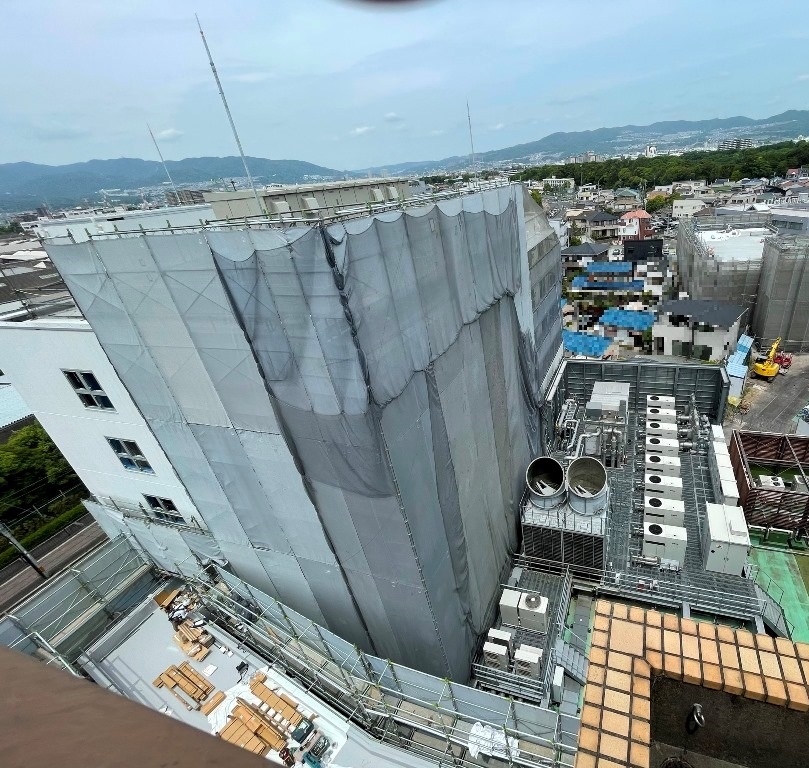

2024年5月 進捗状況

東棟は内装・外装工事をすすめています。
職員宿舎・保育所棟及び立体駐車場は内装・外装工事及び外構工事をすすめています。

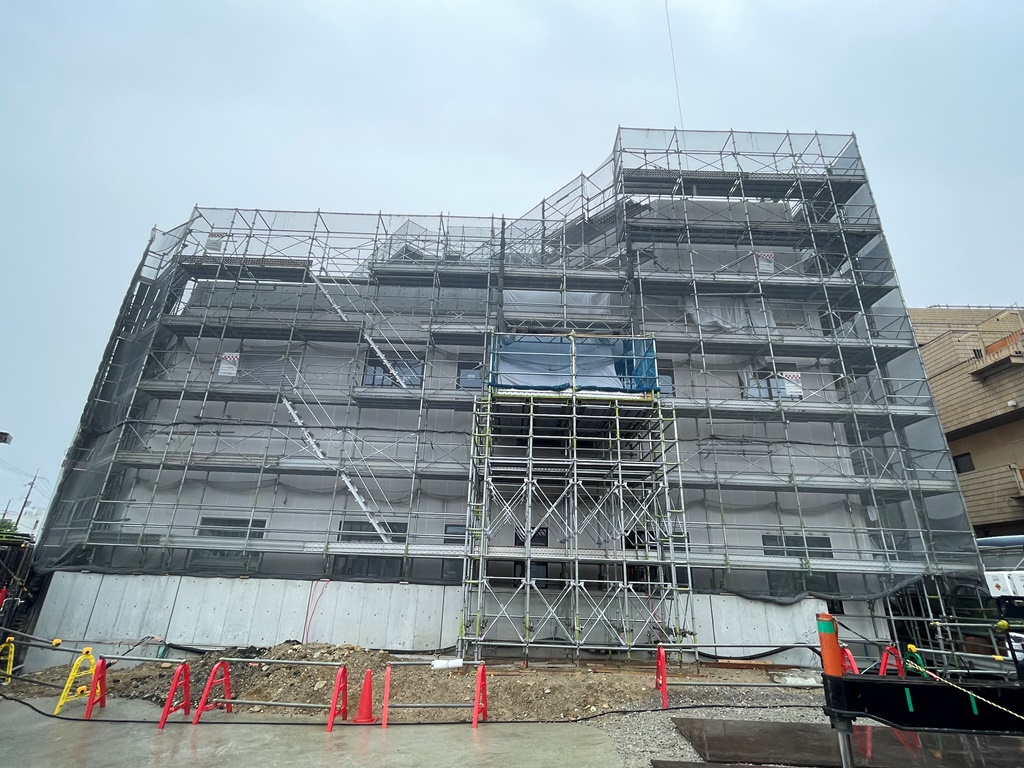

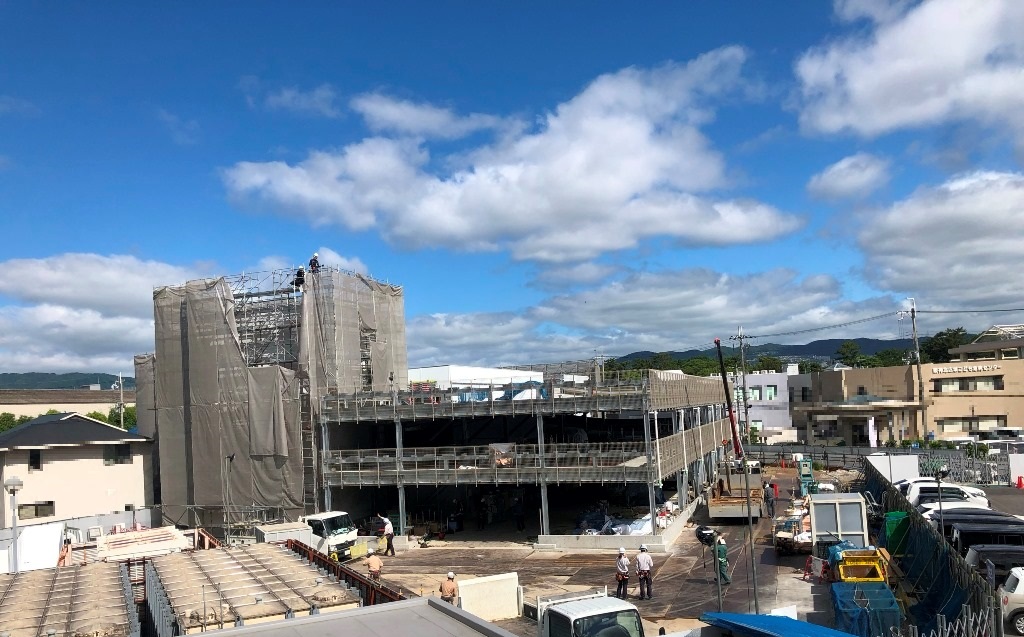

写真方向① 写真方向②
写真方向① 写真方向②

写真方向③ 航空写真
写真方向③ 航空写真

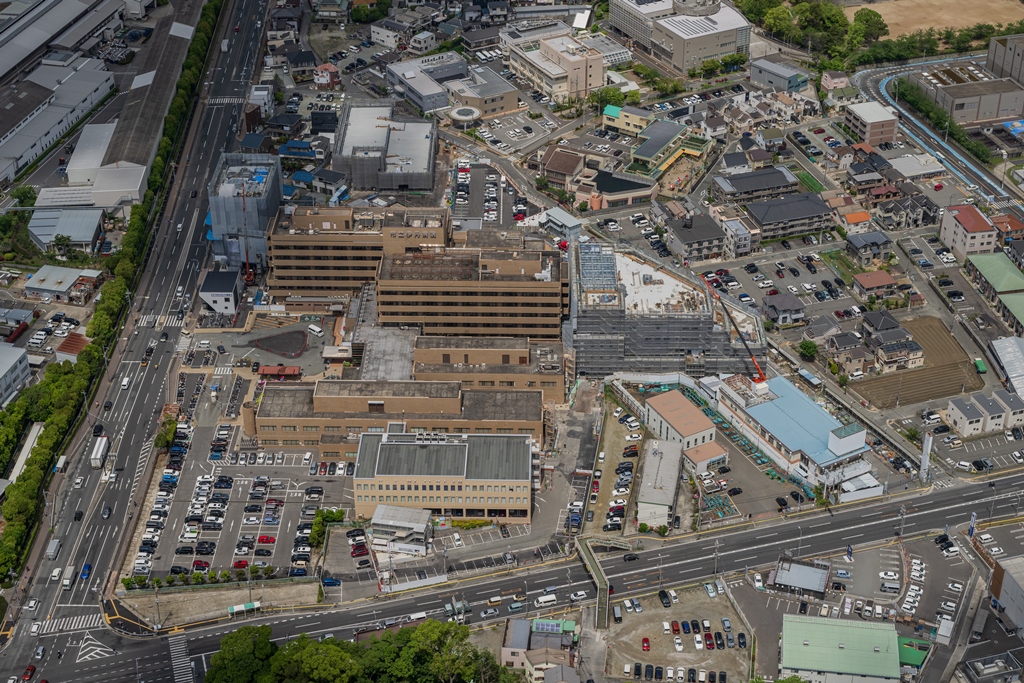

2024年4月 進捗状況

東棟、職員宿舎・保育所棟及び立体駐車場は内装・外装工事をすすめています。

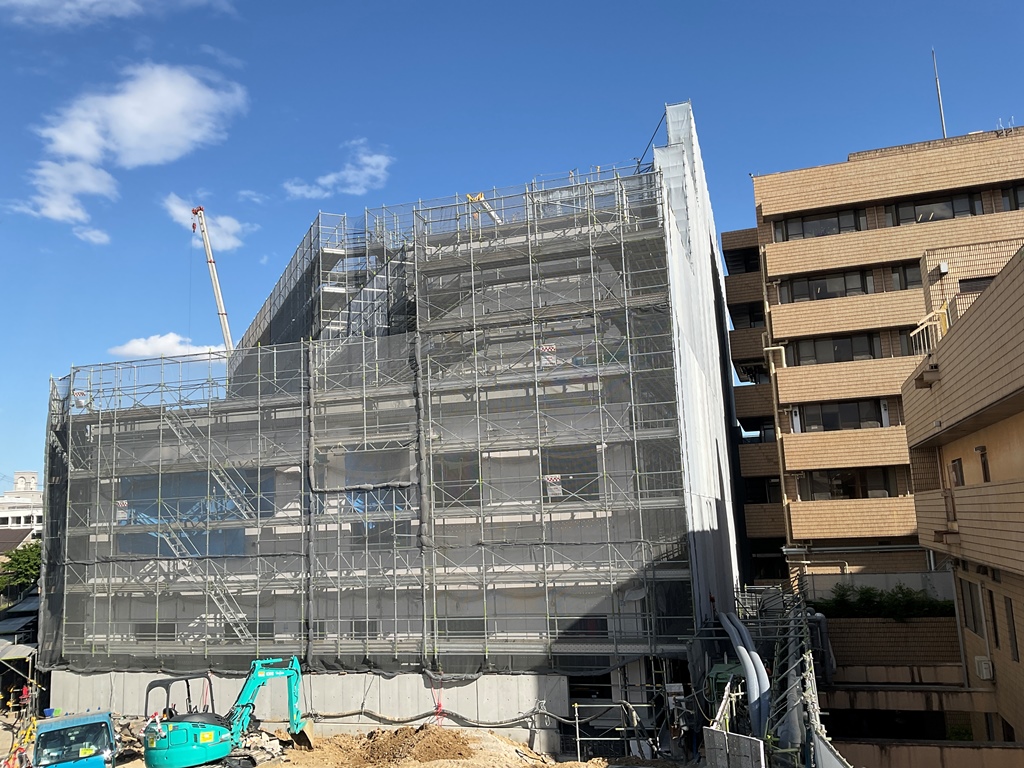

写真方向① 写真方向②
写真方向① 写真方向②

写真方向③ 航空写真
写真方向③ 航空写真
